プロジェクト計画を入力してマイルストーンを開始したい

[サポート製品]
この機能は、プロフェッショナル版でご利用頂くことが可能です。

EnkinGTでは、プロジェクトを開始する前に工数計画を入力し、プロジェクトの進捗管理や予実管理を簡単に行うことができます。

[管理できる工数]
・人の働いた時間
・発生費

本ページでは、マイルストーンのプロジェクト計画の入力方法と、マイルストーン開始方法についてご説明いたします。

Step1

プロジェクトにアクセス権をもつユーザーでログインします。

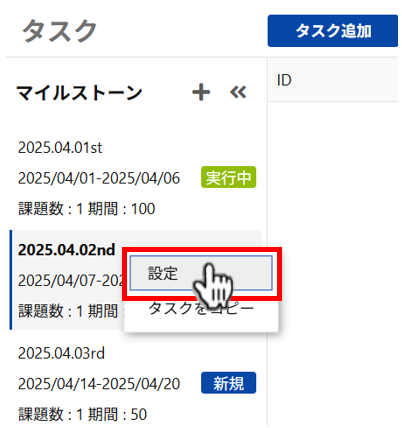

オーダーを割り当てたいマイルストーンのアイコンをクリックします。

Step2

「設定」をクリックします。

Step3

マイルストーン計画と設定画面が表示されます。

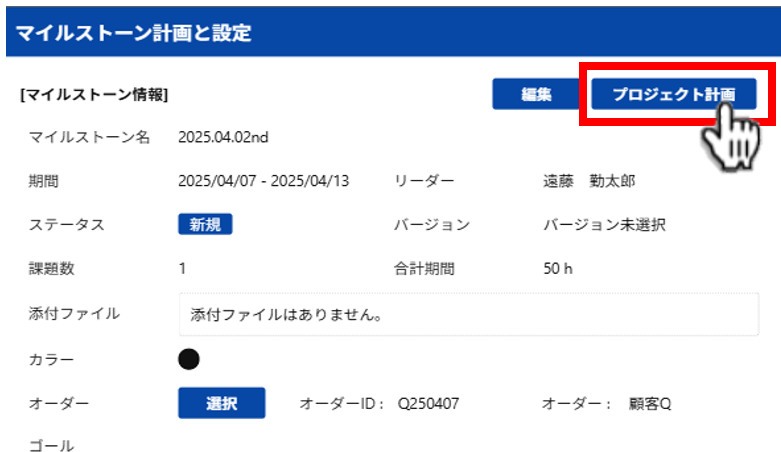

「プロジェクト計画」ボタンを押してください。
※オーダーがマイルストーンに割当たっていない場合、プロジェクト計画ボタンは無効になります。

Step4

プロジェクト計画の参照画面が表示されます。

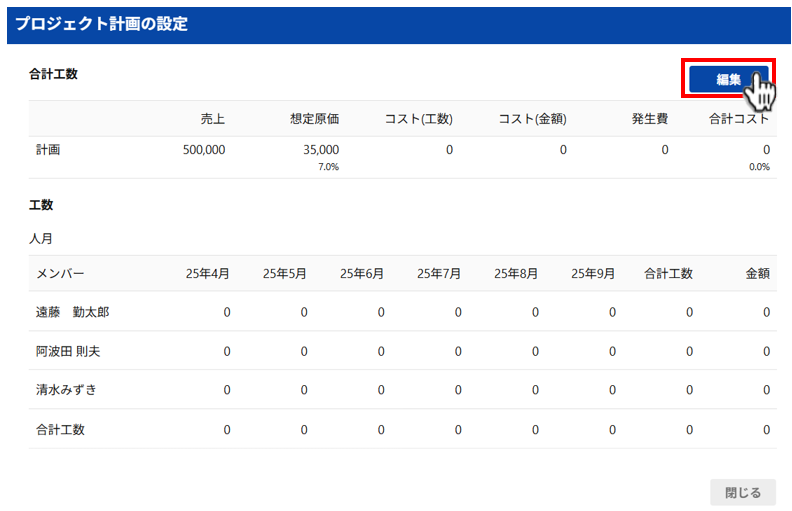

編集を行うには、画面右上にある「編集」ボタンを押してください。

Step5

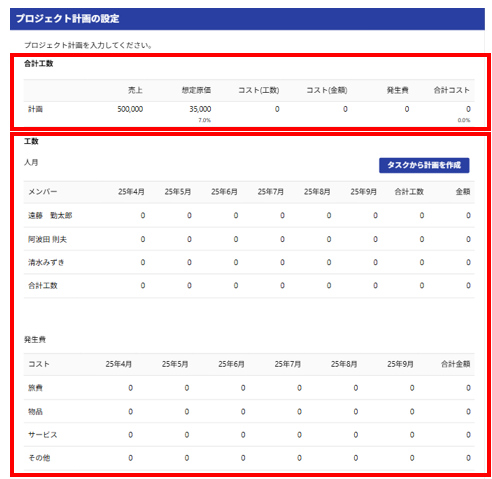

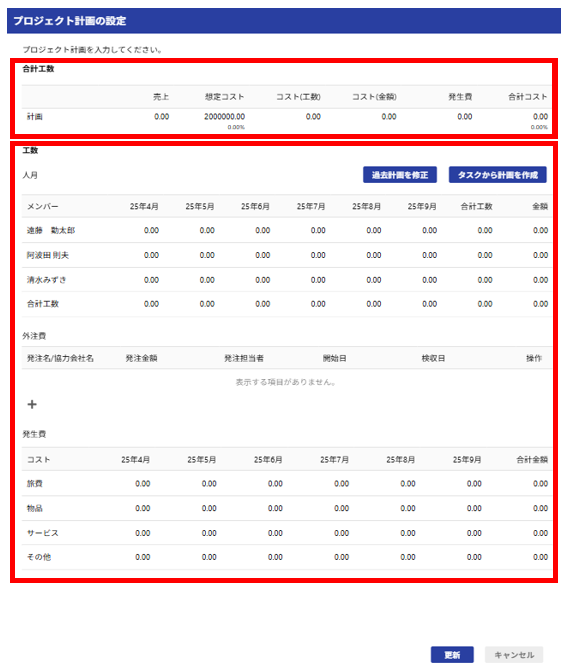

画面上部には人の工数と発生費を合計したサマリーが表示されています。
また、画面下部には人の工数と発生費のそれぞれの予定の入力フィールドが表示されています。

設定されたオーダーの開始日と終了日に従い、工数を入力する月列が表示されていますので、
後述の方法に従い、人や発生費の予定をそれぞれ入力してください。

1)人の工数の入力

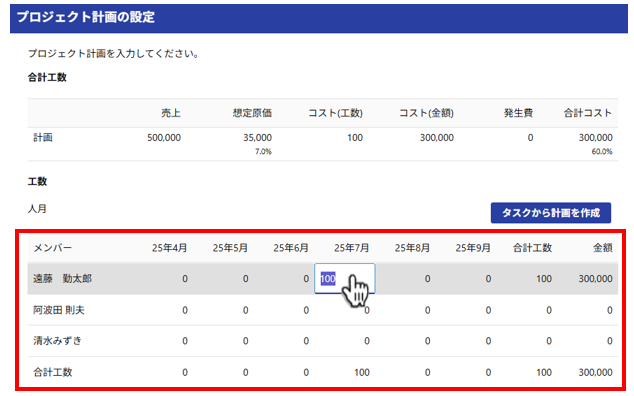

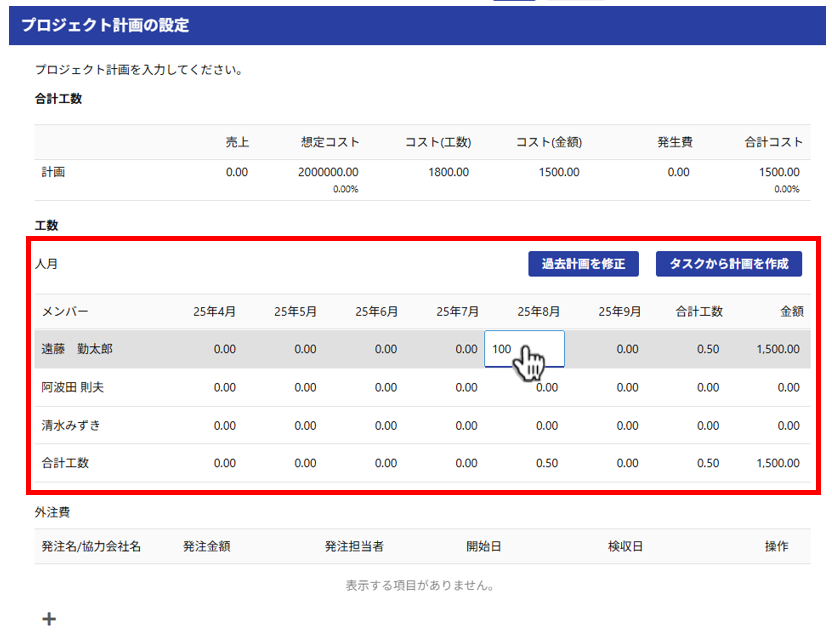

プロジェクトメンバーが各月で働く予定時間を入力してください。
※1ヶ月の標準勤務時間は、設定画面で変更することが可能です(1ヶ月=160h、170h等)。

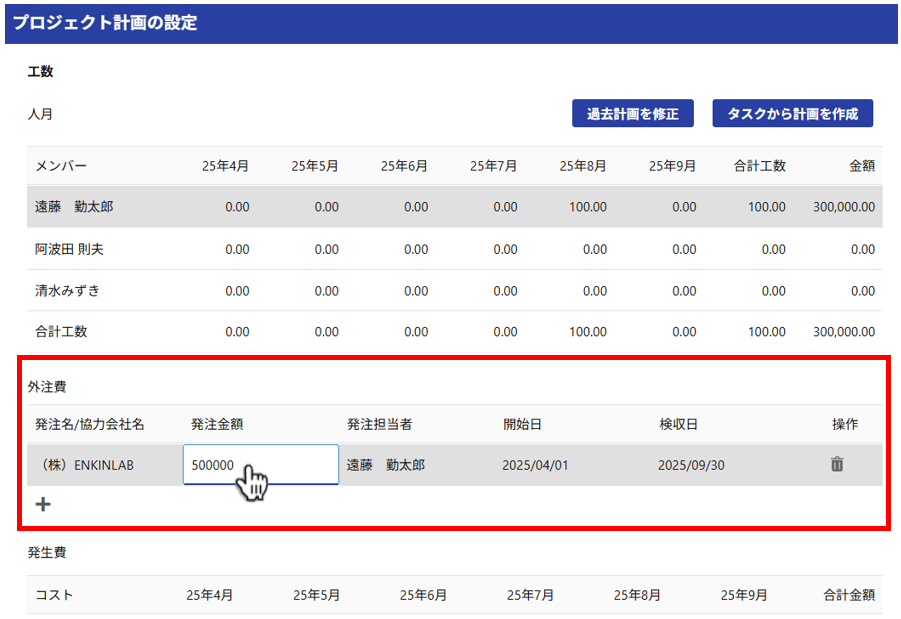

※ガントチャートで事前にタスクや工数を入力しておくと、
 そのデータを元に、計画を自動で作成することも可能です。
 (「タスクから計画を作成」をクリックしてください。)

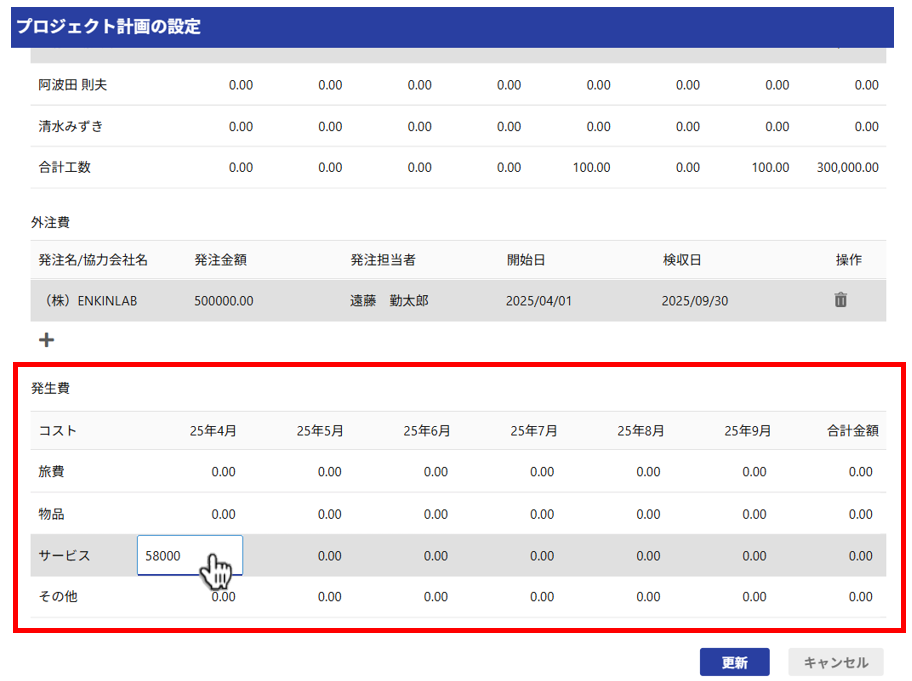

2)発生費の入力

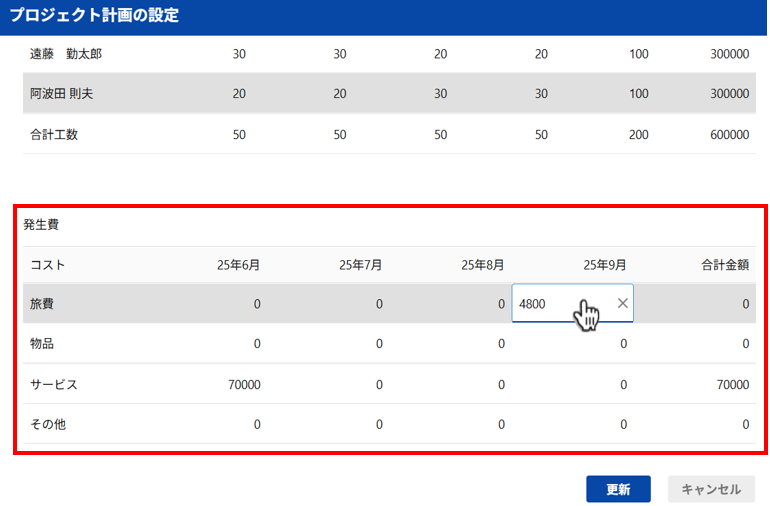

プロジェクトで必要な物品やサービス、出張費等の予定を入力してください。
※単位は設定画面で変更することが可能です(初期設定は日本円です)。

Step6

入力が終了すると、下部の「更新」ボタンを押してください。
以上でプロジェクト計画の作成は終了です。

Step7

プロジェクトを開始するには、マイルストーンのステータスを変更する必要があります。
ステータスを「実行中」に変更すると、現在のプロジェクト計画を初期値として保存します。

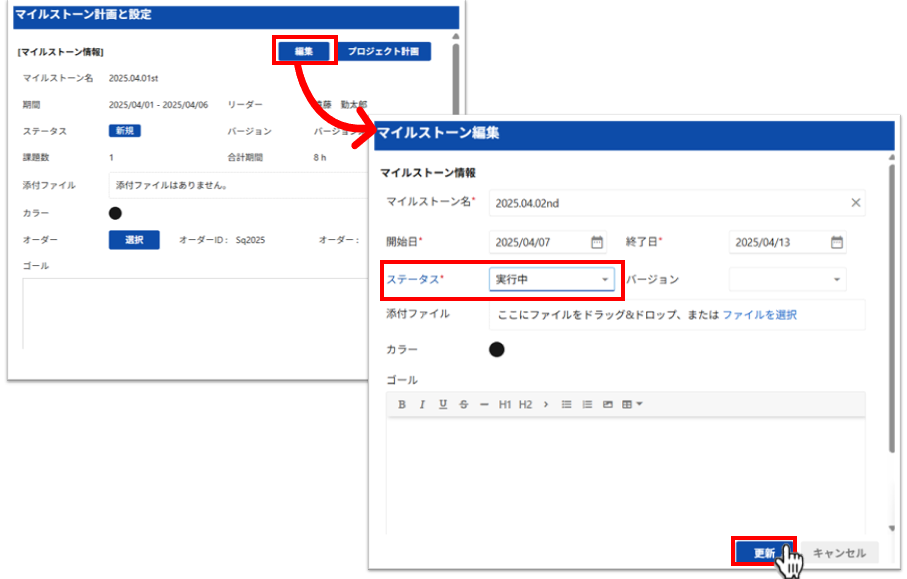

マイルストーン計画と設定の編集画面を表示し、ステータスを「実行中」に変更して更新ボタンを押してください。

※注意
 ・マイルストーンを実行中に変更すると、「新規」状態に戻すことはできません。
 ステータスが実行中になると、紐づいているオーダーの変更及び削除ができません。再設定を行いたい場合は、
  新しいマイルストーンを作成し、再設定を行ってください。
  (旧マイルストーンにタスクが存在する場合、マイルストーンのステータスを完了にすると、
  タスクを新マイルストーンにタスクを移動できます。)

Step8

プロジェクトが開始され、ワークログや発生費が登録されると実績として自動的に登録されます。
レポート機能で計画と実績を比較して、進捗や予実を確認してください。

本ページの説明は以上です。
